株洲莲株高速将提前1年竣工 六桥七桥计划今年完工

2016-06-17 09:16 [来源:株洲新闻网] [编辑:金灵]
字体:【

6月13日,市重点办发布消息,1-5月,我市共完成省级重点项目投资38.5亿元,为年计划的46.8%,预计能够超额完成半年投资目标任务。

株洲新闻网记者了解到,在今年湖南省重点建设项目名单中,我市境内共有27个省重点建设项目,其中18个项目由我市负责调度。目前,各个项目正在有条不紊地建设之中。本网记者将分基础设施、产业发展等篇目,对各大项目建设情况进行梳理报道。

株洲新闻网6月16日讯(记者 寻慧蓉 通讯员 向延平肖旭清)

1.莲株公路改扩建工程:2017年底要通车

东城大道
莲株公路改扩建项目

1至5月,该项目已完成投资1.2亿元,占年度投资的17.6%。该项目于今年3月17日开工建设,原计划2018年底建成通车,根据省政府最新安排,调整为2017年底竣工通车。目前完成路基清表85%,软基处理23%,路基土石方7%,桥梁桩基20%,通涵工程20%。

2.东城大道:已完成5亿元投资

东城大道示意图

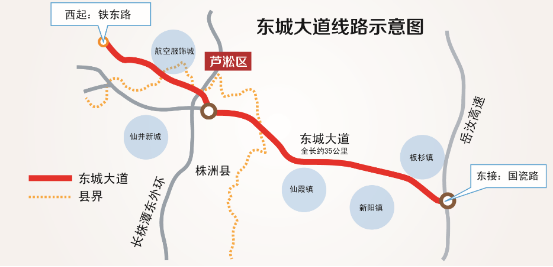

东城大道示意图

1至5月,该项目已完成投资5亿元,占年度投资的83.3%。该项目2015年12月底建成迎新路至千亿大道段;与此同时,迎新路段开工建设;今年3月,东城大道其余各段陆续开工建设。目前,该项目所有前期工作结束,基本完成项目征地拆迁,正在开展清表和控制性工程项目建设,预计2019年3月全线建成通车。

东城大道是贯穿芦淞区、株洲县、醴陵市的一条交通大动脉,是连接中心城区与东部新城的一条经济快速道。该路串起芦淞航空城、服饰城、醴陵经开区3个千亿产业集聚区。

3.湘江六桥、七桥:计划今年完工

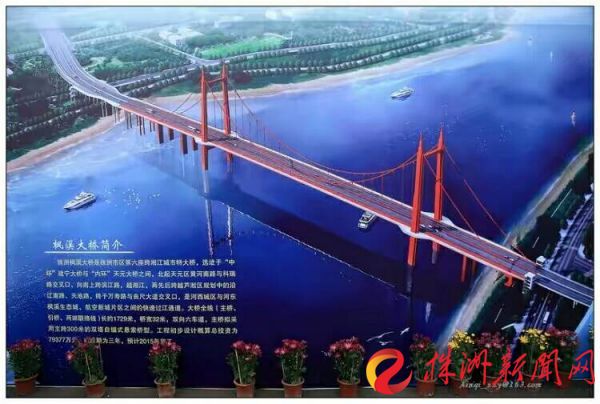

枫溪大桥
湘江六桥效果图

湘江七桥效果图

1月至5月,该项目已完成投资7729万元,占年度投资的59.4%。其中,湘江六桥完成投资4012万元,现已完成主塔、钢箱梁、主桥现浇箱梁、主缆缠丝、河西引桥箱梁,预计今年秋季竣工通车;湘江七桥完成投资3717万元,已完成全桥基础、下构,主桥现浇箱梁施工完成33%,引桥预制小箱梁完成60%,该桥也计划将在今年完工。

4.湘江二级航道二期工程株洲:建成2000吨级航道

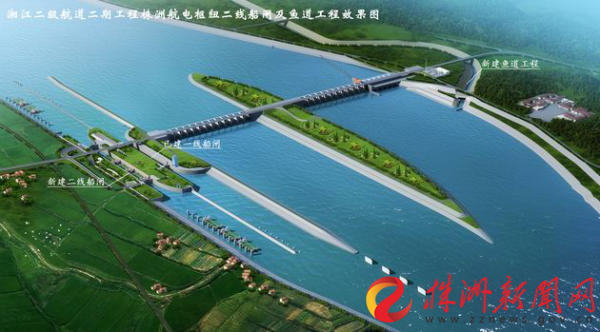

株洲航电枢纽二线船闸及鱼道工程效果图
株洲航电枢纽二线船闸及鱼道工程效果图

1至5月,株洲境内完成投资1.2亿元,为年度投资的40%。目前,该项目混凝土拌合楼及施工单位营地投入使用,高喷防渗施工完成,枢纽顶桥中断社会交通人形便桥投入使用。

2015年11月26日,株洲航电枢纽二线船闸及鱼道工程破土动工;计划2016年6月开工建设项目另一主要控制性工程,大源渡航电枢纽二线船闸及鱼道工程;整个项目计划于2019年12月全部建成。

项目建成后,将顺接已建成的湘江2000吨级航道建设一期工程(即湘江株洲航电枢纽至城陵矶281公里),使湘江2000吨级航道再向上游延伸154公里至衡阳蒸水河口,湘江蒸水河口至城陵矶河段航道将由原1000吨级全部提升至2000吨级标准,对促进我省加快融入长江经济带、湘江流域经济社会发展、完善综合交通运输体系、促进沿江产业布局、船舶大型标准化等均具有重要意义。

5.长株潭城际铁路:年底开通

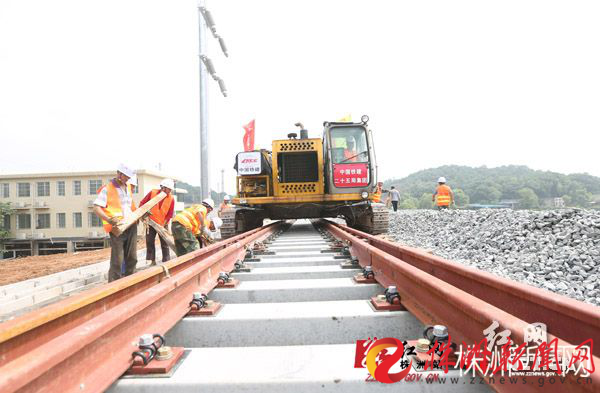

长轨铺设进行中(邓联旭 摄影)
长株潭城际铁路轨铺设进行中(邓联旭 摄影)

6月13日上午11时,长株潭城际铁路最后两根500米长轨与株洲七斗冲站已预铺好的道岔精准对接,长株潭城际铁路圆满完成全线铺轨任务。

据中铁二十五局现场负责人介绍,铺轨贯通的后续施工,如上砟整道、单元轨节焊接、应力放散及无缝线路锁定、轨道整修及打磨等一系列工作已经完成过半,轨道的精捣精调施工即将启动。他们将毫不懈怠,加紧后续施工,确保下一步联调联试的开展以及为年底开通运营的工期总目标打下基础。

6.株洲攸县电厂:1号机组6月发电

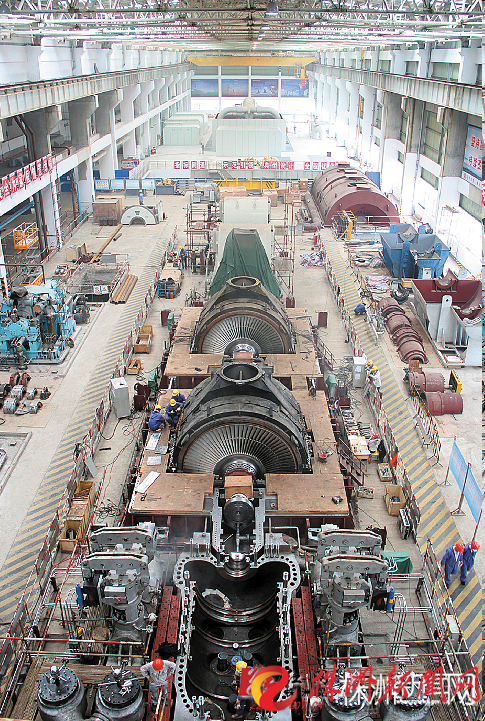

2号机组“扣盖”现场。 肖胜付 供图
2号机组“扣盖”现场。 肖胜付 供图

1至5月,该项目完成投资8.4亿元,占年度投资的52%。目前1号机组已进入整套启动调试阶段,计划6月底投产;2号机组也完成锅炉水压试验、汽机扣盖等关键性节点,2号机组计划9月底发电。

责编:金灵

来源:株洲新闻网
