供电部门奋战52个小时 常德“小汤山”医院提前送电

2020-02-04 19:17 [来源:华声在线] [作者:龙腾 彭浩] [编辑:邓玉娇]
字体:【

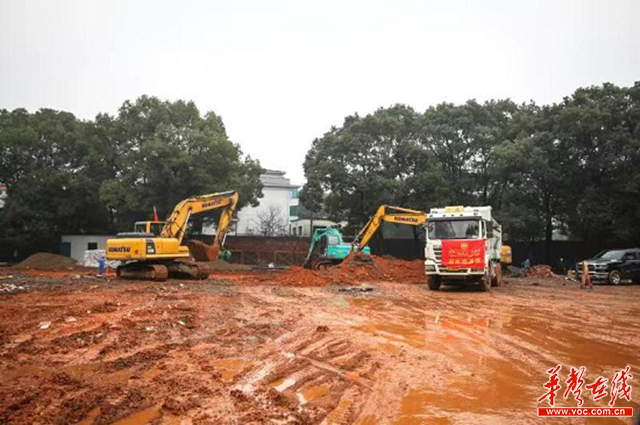

工地在紧张施工中

华声在线2月4日讯(通讯员 彭浩 记者 龙腾)2月3日上午11点45分,常德“小汤山”配电设备经试验合格后正常送电。这意味着德山供电公司不间断奋战52个小时,在期限内提前半天圆满完成任务!据悉,应急病房建成后将可容纳200张病床,极大地缓解常德市第二人民医院病床严重不足的问题,进一步满足疫情防控需求。

1月31日晚,国网常德供电公司德山供电分公司书记龙海峰在家中收拾好了行装。他俯下身子抱了抱大女儿,亲了亲刚满1岁的小女儿。“这些日子我就不回来了。”龙海峰的脚步止在门口,抿了抿嘴角,似乎还有话要对家人说,但终究没有说出口。他提起行囊,毅然走出家门,身后传来了一声:“爸爸,我们等你回来……”

新型冠状病毒感染的肺炎疫情在不断扩大,疑似病例患者数量不断增加。常德市决定参照北京“小汤山”医院和武汉“火神山”医院模式,在常德市第二人民医院外科楼南面,紧急启动市第二人民医院德山公共卫生救治中心项目建设,集中收治全市的新型冠状病毒感染的肺炎患者。

1月31日下午,常德市疫情防控指挥部发出指令要求电力部门务必在3天内为临时隔离医院提供可靠的电源支撑。国网常德供电公司迅速成立了以德山供电分公司党员服务队为主体的施工队伍,连夜对现场开展仔细勘察并制定了配电工程项目实施方案,确保各项工作严格按要求落实。

这项工程需要敷设480米的YJV-95电缆、1台环网柜和2台630千伏安的箱变。对于德山供电分公司而言,工程本身技术难度并不大。难度在哪呢?“时间!”负责现场督导的德山供电分公司副总孙峰说出了这两个字。“在正常情况下,这项工程需要一周左右的时间,三天的期限非常紧迫。”

开工第一夜,顶管过程中引导管发生断裂。公司紧急调度1台顶管机进场,两头抽管,把断管抽出。奋战到凌晨6点,大家稍作休息,又投入到紧张的工作中。 2月2日,有一小半临时工人“失踪”了。原来是这些工人的家人知道他们在集中收治新型冠状病毒感染的肺炎病人的市第二人民医院施工,十分担心,连夜把他们喊了回去。

“你问在隔离区施工危不危险,那肯定危险。”孙峰说,“天天都在宣传,到处都是劝说大家别出门,这种氛围里,谁都会有点发怵,但我必须要在现场督导施工。”他整了整脸上的口罩接着说:“前些日子疫情刚开始那会儿,我春节保电值班回家都会把外面穿的衣裤、鞋子都脱下来才进门,这病毒太厉害了,我怕传染万一给妻子孩子。”

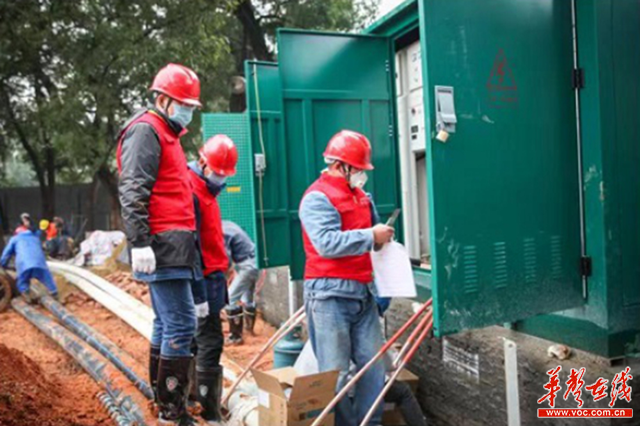

调试设备

就在记者准备离开时,市第二人民医院的一位现场工作人员拉住记者说:“这几天工地施工的效率非常高,每当看到他们忙碌的身影,我就很受感动和鼓舞……我坚信,就在不久的将来,我们一定会打赢这场阻击疫情的战役!”

责编:邓玉娇
